Fortschritte beim Neubau des Pumpspeicherkraftwerks Forbach

04.05.2026

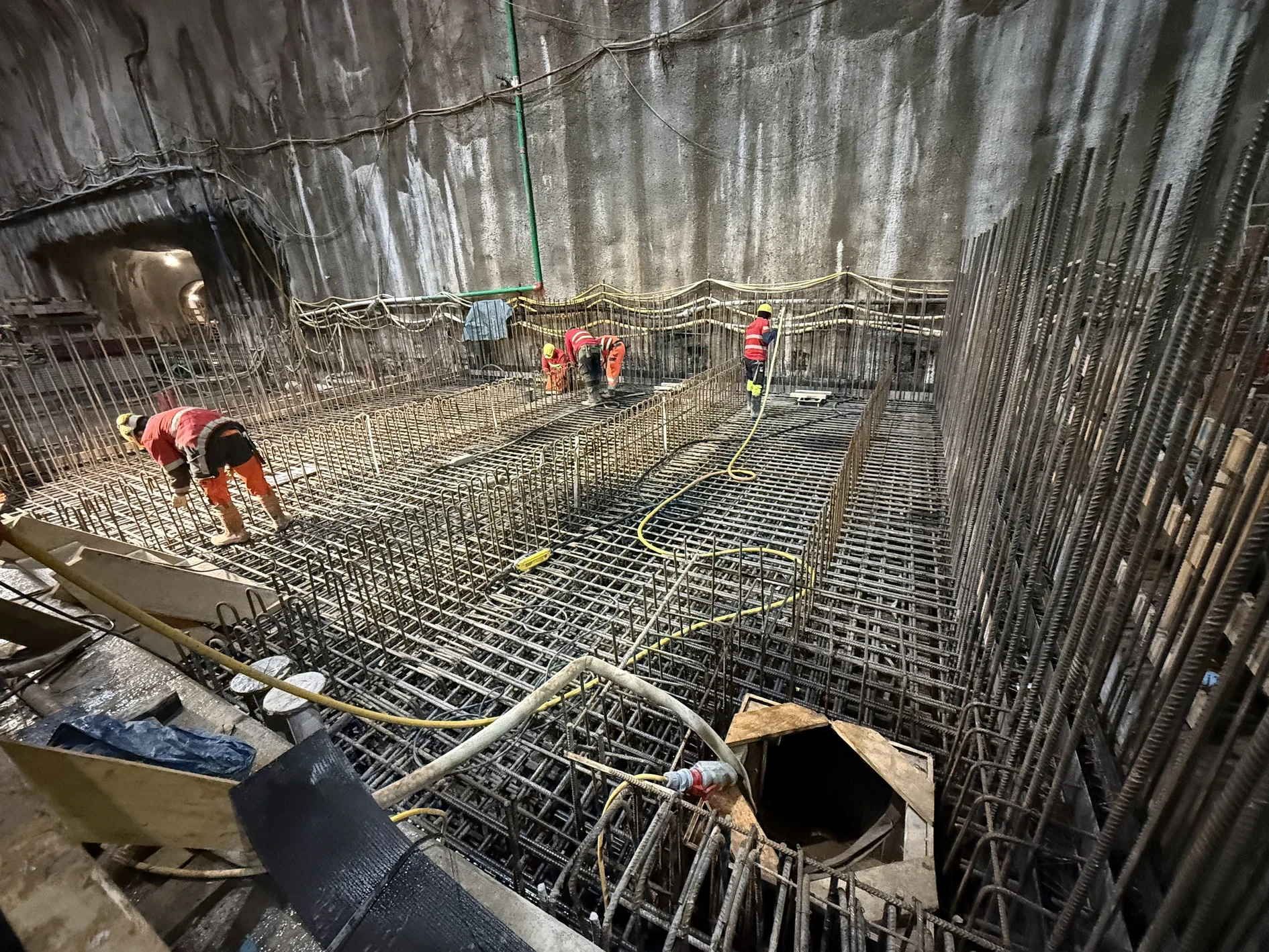

Derzeit liegt der Schwerpunkt der Arbeiten auf dem Beton- und Ausbaufortschritt in den untertägigen Kavernen. Bild © PORR
Derzeit liegt der Schwerpunkt der Arbeiten auf dem Beton- und Ausbaufortschritt in den untertägigen Kavernen. Bild © PORR

Der Neubau des Pumpspeicherkraftwerks Forbach im Schwarzwald macht deutliche Fortschritte. Derzeit liegt der Schwerpunkt der Arbeiten auf den Beton- und Ausbauarbeiten in den untertägigen Kavernen. In den Bereichen des Schwarzenbachwerks, des Murgwerks und der Trafokaverne finden kontinuierliche Betonierungsarbeiten statt, um das technische Rückgrat der Anlage zu formen. Gleichzeitig wird der Ausbau der Unterwasserstollen vorangetrieben, bei dem Sohle und Gewölbe abschnittsweise hergestellt werden und den wasserführenden Systemen ihre endgültige Form verleihen.

Arbeiten an Ober- und Unterwassersystemen

In den Oberwasserbereichen sind ebenfalls Fortschritte zu verzeichnen. Für das Schwarzenbachwerk sind bereits die ersten Rohrschüsse der Stahlpanzerung installiert worden. Die darauf folgenden Einbetonierungsarbeiten durch das Team des PORR Tunnelbau sichern die Stahlrohre für den dauerhaften Betrieb. Diese Arbeiten sind ein wichtiger Schritt auf dem Weg zur Erreichung der Inbetriebnahme des Kraftwerks.

Fertigstellung des Auslaufbauwerks

Ein Bauabschnitt am Auslaufbauwerk wurde erfolgreich abgeschlossen. Die Ankerarbeiten, durchgeführt vom PORR Spezialtiefbau, sind beendet. Das Spannen der Anker markiert den Beginn der nächsten Phase des Projekts. Im Anschluss daran erfolgt der Aushub der Baugrube, was den Übergang in die nächste Bauphase dieses komplexen Infrastrukturprojekts ermöglicht.

Historischer Übergang in der Energiegewinnung

Neben den baulichen Aspekten steht der Neubau des Pumpspeicherkraftwerks Forbach auch für einen historischen Übergang am Standort. Ende März wurde das Schwarzenbachwerk nach über 100 Jahren Betrieb durch die EnBW außer Betrieb genommen. In wenigen Wochen folgt die Außerbetriebnahme des Murgwerks. Somit endet die Geschichte eines der traditionsreichsten Energieanlagen der Region. Mit dem Neubau beginnt zugleich ein neues Kapitel, indem ein moderner Energiespeicher entsteht, der einen Beitrag zur Stabilität des Energiesystems leisten soll.

Link zur Quelle

Auch interessant:

50 Jahre Herrenknecht AG: Ein Meilenstein im Tunnelbau

50 Jahre Herrenknecht AG: Ein Meilenstein im Tunnelbau

Die Herrenknecht AG feierte ihr 50-jähriges Bestehen mit einer internationalen Jubiläumsgala, zu der rund 2.300 Gäste in der Baden-Arena Offenburg zusammenkamen. Das Unternehmen, das 1975 von Martin Herrenknecht gegründet wurde, ist heute einer der führenden Anbieter...

Neuer Fräsmischer LMC 80 von Liebherr für Baugrundverbesserungen

Neuer Fräsmischer LMC 80 von Liebherr für Baugrundverbesserungen

Liebherr hat sein Portfolio um den Fräsmischer LMC 80 erweitert, der geräusch- und vibrationsarme Verfahren bei der Baugrundverbesserung ermöglicht. Basis für diese Erweiterung sind die Ramm- und Bohrgeräte LRB 23 und LRB 355, die als Trägergeräte fungieren. Damit...

Neueste Lexikoneinträge:

Probenahme nach LAGA PN 98

Die LAGA PN 98 (LAGA-Mitteilung 32, Stand Mai 2019) ist eine seit 2001 geltende fachliche Richtlinie für die einheitliche Probenahme fester Abfälle und abgelagerter Materialien bei stofflicher Verwertung oder Beseitigung. Sie standardisiert das Vorgehen bei der...

Technisches Bauwerk im Sinne der Ersatzbaustoffverordnung

Die Ersatzbaustoffverordnung (ErsatzbaustoffV) ist seit dem 1. August 2023 in Kraft und regelt den Einbau mineralischer Ersatzbaustoffe (MEB) in „technische Bauwerke“. Ob ein Vorhaben als technisches Bauwerk einzuordnen ist, entscheidet regelmäßig darüber, welche...

Bodenverbesserung mit Kalk im Erdbau

Kalkbehandlung ist im Erdbau eine gezielte chemisch-mineralogische Veränderung des anstehenden Bodens, um Einbaufähigkeit, Verdichtbarkeit und Tragverhalten zu verbessern oder dauerhaft zu stabilisieren. Praktisch entscheidend ist dabei, dass sich insbesondere...

Geotechnische Kategorien nach EC 7, DIN 1054, DIN 4022

Geotechnische Kategorien dienen der Festlegung von Mindestanforderungen an Umfang und Qualität von Baugrundaufschlüssen, Feldversuchen und geotechnischen Laboruntersuchungen in Abhängigkeit von Bauaufgabe und Baugrund. Es wird zwischen drei Kategorien unterschieden,...

Geotechnische Kategorie GK 3

Nach DIN EN 1997-1 (Eurocode EC 7) bzw. DIN 4020 und DIN 1054 wird zwischen drei verschiedenen Geotechnischen Kategorien unterschieden. In diesem Artikel wird die Geotechnische Kategorie GK 3 umfassend erläutert. Eine Übersicht und grundsätzliche Informationen finden...
